安徽路港勞動競賽系列報道11:路面分公司打響滿產超產攻堅戰

2020-10-27    來源:路面分公司 字號: 打印

金秋十月,是項目部搶抓工期的黃金時期,路面分公司根據集團和公司安排部署,緊緊圍繞施工生產中心,重點在施工進度、安全質量、節點目標等方面尋求突破,以勞動競賽為著力點,全面打響超產滿產攻堅戰,確保實現年度目標。


滁天02標項目10月計劃完成產值1850萬,實際完成產值2759.69萬,占月計劃的149.2%。93區填筑本月完成19.8萬m3。項目部超前謀劃、周密組織、強化項目的基礎管理,守住施工節點目標,黨員同志、一線技術員沖鋒在前,加班加點搶任務,實現超額完成階段性節點目標。


S210改建項目10月計劃完成產值900萬元,實際完成產值1818.24萬元,占月計劃的202%。目前項目橋梁已正式進入橋面系附屬設施施工階段,二工區水穩斷面也已全部貫通。

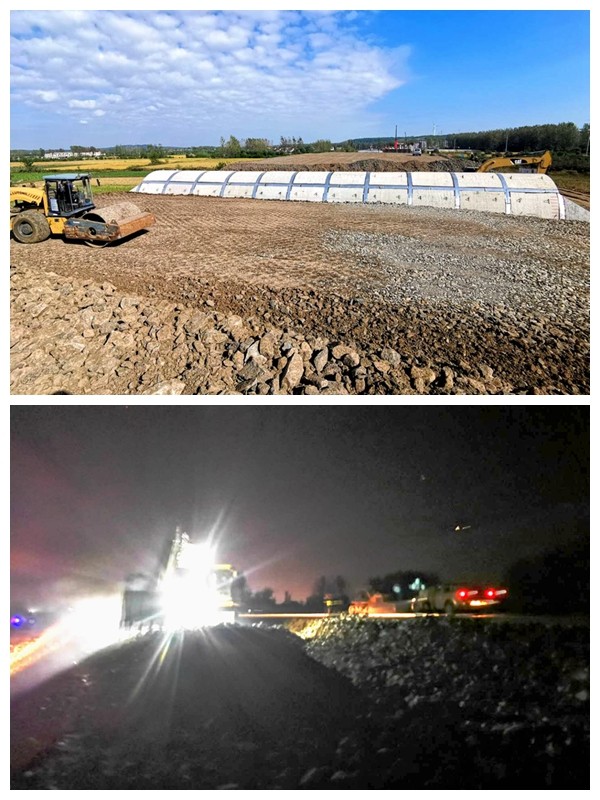

明光嘉山大道上跨高速公路橋項目10月計劃產值807萬元,實際完成產值1029.04萬元,占月計劃的108%,超額完成222.04萬。項目部以集團“搶工期、保目標、促生產”勞動競賽為契機,進一步推進項目精細化施工、強化組織領導和現場管理,抓住當前施工黃金期,增加機械及人員,日夜兼程,采用“白加黑”的模式連續施工,主塔橫梁段砼澆筑于10月8日順利澆筑完成,比節點計劃提前3天。


蘇滁產業園滁州大橋工程10月計劃完成產值2083萬元,實際完成產值2103萬元,占月計劃的101%。目前項目正處于上部結構施工階段,10月完成主橋9個塊段的懸臂澆筑,引橋完成半幅兩聯底板澆筑,半幅一聯頂板澆筑。道路工程處于路面工程施工,全線機動車道土方工程全部結束,水穩攤鋪施工正在有序開展。項目部堅持每月召開勞動競賽例會制度,及時總結存在的問題,制定改進措施,確保完成年度目標任務。
