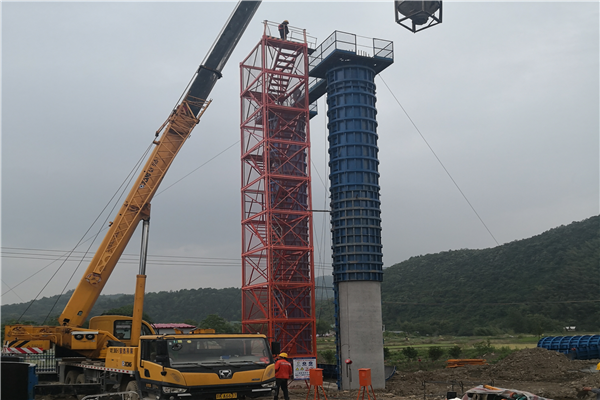

5月14日,蕪黃高速12標項目麻川河大橋右幅15-2、15-3墩柱砼澆筑勝利完成,標志著該項目墩柱施工正式拉開序幕。
蕪黃高速屬于山嶺重丘區高速公路,地勢條件復雜,施工難度大。本合同段大橋3座共計2164米,其中麻川河大橋總長962米,共108根墩柱,且墩柱大部分為高墩柱施工。施工前,項目組織工程技術人員、試驗人員等進行了試驗墩澆筑,從施工實踐中為后續大規模的橋梁墩柱施工尋找指導參數及施工經驗。本次施工的墩柱單根長17.7米,混凝土分兩次澆筑,共計方量90方。
自3月5日開工令下達以來,蕪黃高速12標項目積極開展勞動競賽,參建人員不分晝夜,加班加點,先后順利完成了首根鉆孔樁、首根系梁、首片箱梁預制施工等工作。
截止目前,樁基累計施工77根,系梁2根,立柱2根,箱梁預制9片,擋土墻6500方,隧道左右洞累計進尺455.8米,路基挖方75.2萬方、填方18萬方,日平均產值達85萬元左右,為更好完成公司及業主下達的產值目標奠定了基礎。
