“學史力行,大干四季度”系列報道5:與時間賽跑,潛山PPP項目全力沖刺年度目標

2021-11-30    來源:三分公司 葉曉杉、葉夢君 字號: 打印


潛山市高鐵場站配套基礎設施PPP項目S342梅城至油壩段改建工程及潛河大橋建設工程組成,項目建成后,對于完善潛山市的綜合交通運輸體系改善交通出行條件、優化城市發展格局推動當?shù)芈糜螛I(yè)發展具有積極意義。

受潛山高鐵站開通運營時間影響,項目工期壓縮近11個月,面對工期緊、任務重、需要與強弱電供水部門交叉施工等重重困難,項目部積極響應集團和公司勞動競賽號召,項目部責任落實到人,任務細化到天,勢必打贏這場攻堅戰,啃下這塊硬骨頭。

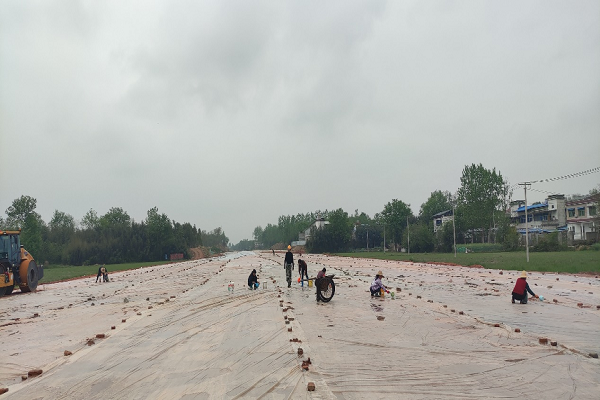

潛山地區雨季,面對陰雨連月的不利天氣,項目部召開土方專題會議,設立專項資金,采用塑料薄膜覆蓋的方式,保證土方作業面質量。


7月正值高溫天氣,為保證安全生產,項目部加強現場巡查,為一線工人發放防暑降溫物資,保證全體參建人員健康安全,同時采用“兩頭干、中間休”的作息時間,保證計劃按時完成。

進入四季度施工黃金期,項目部吹響沖鋒號角,在項目領導班子的科學布局下,全體參建人員掀起大干熱潮。

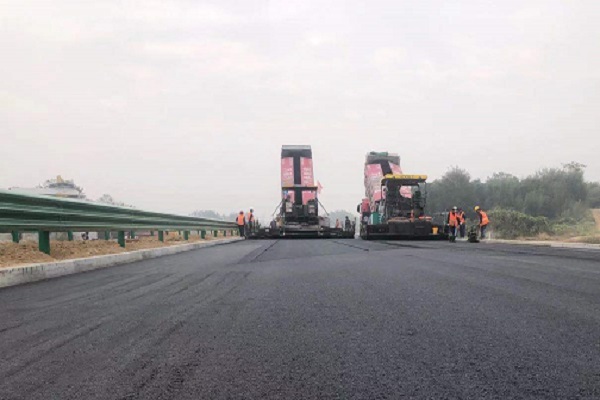

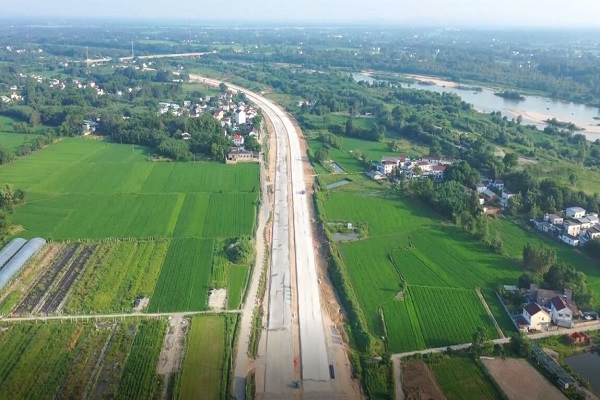

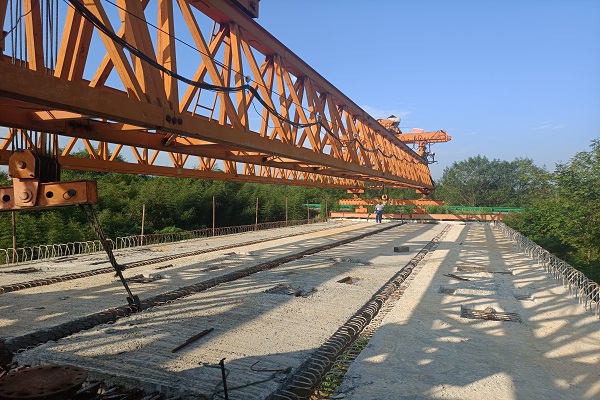

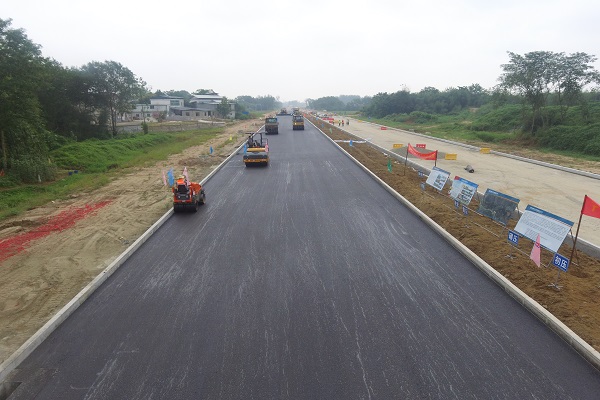

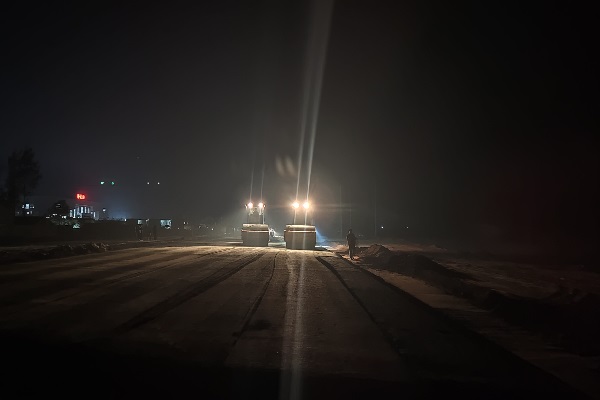

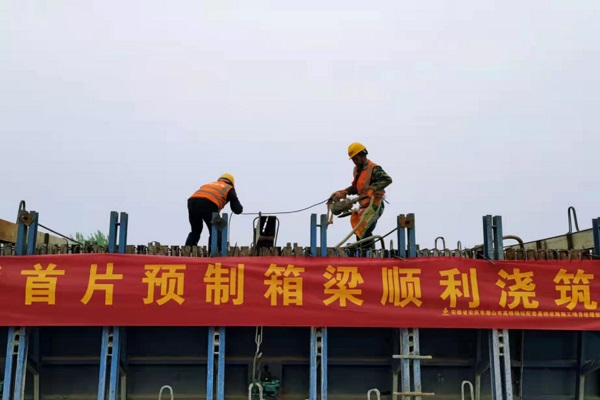

10月1日,潛河大橋最后一片梁板成功架設10月21日,項目起點至站前路段主線水穩上基層全部完成,順利進入瀝青面層施工階段;11月2日瀝青上面層試驗段順利攤鋪;11月6日,全線雨污水管道結束;11月13日,起點至站前路主線瀝青路面中下面層全部完成。目前,水穩、瀝青、路緣石、綠化、交安等交叉作業,全體參建人員向著11月底主線通車目標發起沖刺。

2 (1).jpg

截至11月中旬,項目累計完成產值2.87億元,占總合同額的77%。下一步,全體參建人員將繼續鼓足干勁,乘勢而上,齊心協力,確保各項目標任務圓滿完成
